Plataforma oficial de acompanhamento da obra

Plataforma oficial para acompanhar a obra da nova unidade educacional em Angola

Este site reúne cronograma, avanço físico, atualizações semanais e prestação de contas da construção. É o canal único para doadores e investidores acompanharem execução e impacto em tempo real.

Foco: ampliar acesso à educação de qualidade para mais de 4.000 crianças

Luanda, Angola
2ª fase prevista até Junho 2028
Progresso Geral32%
Dez 2025Jun 2028

US$ 1.6 Milhões

Valor Completo da Obra

Kz 1.467.200.000,00

US$646.133

Valor da 1ª Fase

Kz 592.503.961,00

US$253.000

Arrecadado

Kz 232.001.000,00

18%

Consolidação da Obra

Obra concluída na visão geral

1 de 5

Etapas Concluídas (1ª Fase)

Progresso das etapas previstas para a 1ª fase

Transparência e Controle

Painel de Desempenho da Obra

Acompanhamento em tempo real da evolução física e financeira do projeto, garantindo prestação de contas clara para nossos doadores.

Atualizado: 12/05/2026
Pasta de Documentos

Contexto de Execução

Estrutura: Projeto dividido em 2 fases

Base dos números: Dados atuais referem-se à 1ª fase

Etapas da 1ª fase: Etapas da 1ª fase: Quadra, Bloco Administrativo e Salas de Aula

Frente ativa: Etapa em execução agora: Salas de Aula

Valor Total

US$ 1.6M

Kz 1.467.200.000,00

Valor da 1ª Fase

US$ 646.133

Kz 592.503.961,00

Arrecadado (1ª Fase)

US$ 253.000

Kz 232.001.000,00

Obra Concluída (1ª Fase)

31.2%

Conforme visão geral

Avanço Físico Global (1ª Fase)

31.2%Concluído

Saúde Financeira da Obra (1ª Fase)

Resumo de Pagamentos

Valor Pago

31.2% do total

US$ 145,517.96Kz 133.439.969,01

Saldo Devedor

68.8% do total

US$ 320,812.55Kz 294.185.112,59
Valor Executado
US$ 145,517.96Kz 133.439.969,01

Avanço Físico por Etapa (Salas de Aula)

Serviços Preliminares

70%

Fundação

85%

Pilares

50%

Alvenaria

40%

Estrutura

30%

Alvenaria (frente 2)

0%

Slab / Floors

0%

Instalações & Switch

0%

Acabamento e Pintura

0%

Distribuição de Custo por Serviço (1ª Fase)

Representação percentual de cada rubrica no custo da 1ª fase da obra.

*Top 8 serviços com maior impacto orçamental exibidos no gráfico.

Dados Validados e Auditáveis
Acompanhamento semanal

Progresso da Obra

Etapas da 1ª fase estruturadas com base no contrato de empreitada e no escopo formal de serviços da obra.

Progresso geral

18%

Etapas concluídas (1ª fase)

1 de 5

Próxima etapa a ser concluída

LAJE PRIMEIRO BLOCO

Linha geral de avanço18%
Prazo contratual: 18 mesesContagem iniciada com a 1ª prestação
Salas de Aula
Etapa em destaque (1ª fase)

1ª Fase · Salas de Aula

Etapa da 1ª fase atualmente em execução, conforme escopo contratual.

Etapa da 1ª fase31.2%
Salas de Aula
Etapa 1 · 1ª fase

Salas de Aula

Em andamento

Etapa da 1ª fase atualmente em execução, conforme escopo contratual.

Etapa da 1ª fase31.2%
Etapa 2 · 1ª fase

Quadra Poliesportiva

Aguardando

Etapa prevista da 1ª fase, conforme estrutura contratual.

Etapa da 1ª fase0%
Etapa 3 · 1ª fase

Bloco Administrativo

Aguardando

Etapa prevista da 1ª fase, conforme estrutura contratual.

Etapa da 1ª fase0%
Marco 1 · 2ª fase

2ª Fase - Planejamento

Aguardando

O projeto está dividido em 2 fases. Esta etapa aguarda detalhamento técnico e orçamentário formal.

Escopo da 2ª fase0%
Marco 2 · 2ª fase

2ª Fase - Expansão

Aguardando

Detalhamento será incorporado após publicação oficial dos documentos complementares da 2ª fase.

Encerramento contratual0%
Base técnica do projeto

Plantas e Referências de Engenharia

Conjunto de plantas estruturais, arquitetônicas e elétricas utilizadas como base técnica da obra. Conteúdo oficial para leitura executiva e auditoria documental.

Abrir pasta das plantas
Folha 01
Setembro/2024

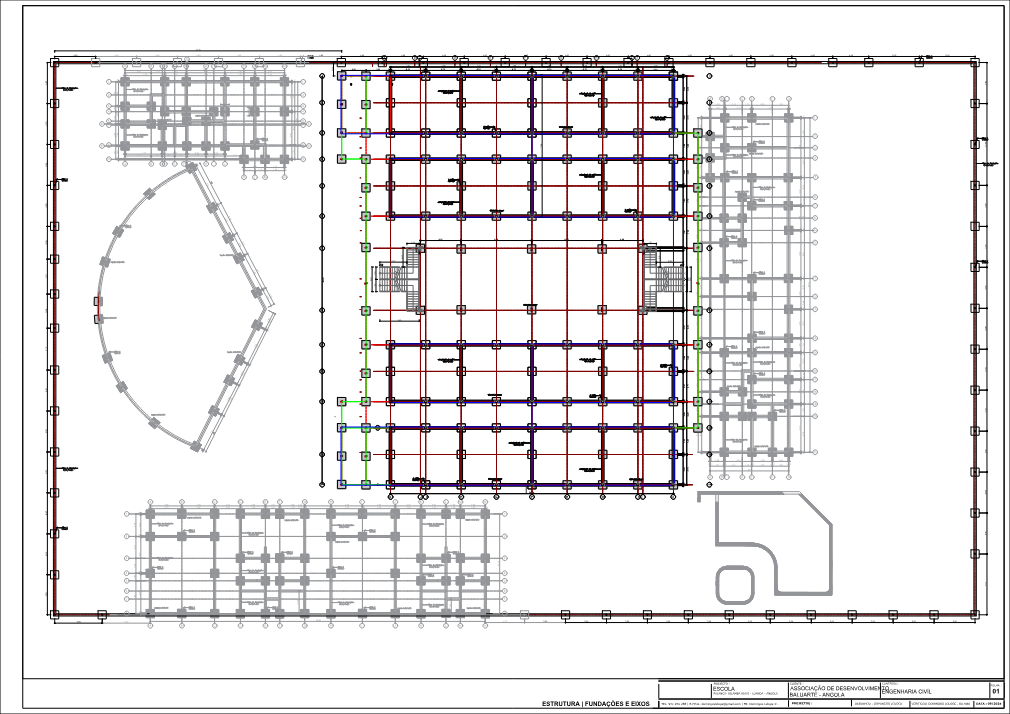

Planta de Fundação

Define eixos estruturais, base de fundações e referências geométricas de execução.

  • - Estrutura e fundações por eixos
  • - Referência de malha estrutural
  • - Base técnica para execução em campo
Miniatura da Planta de Fundação
Folha 04
Setembro/2024

Planta Baixa Cotada

Mostra organização dos ambientes, modulação e principais dimensões arquitetônicas.

  • - Distribuição espacial da unidade
  • - Quadra poliesportiva e áreas técnicas
  • - Base dimensional para controle de obra

Miniatura da Planta Baixa Cotada
Folha 01
Setembro/2024

Planta Elétrica 01 (Tomadas)

Detalha pontos de tomadas, rede de dados e equipamentos elétricos especiais.

  • - Tomadas gerais e dedicadas
  • - Pontos para A.C., micro-ondas e termoacumulador
  • - Notas de circuito e eletrodutos
Miniatura da Planta Elétrica 01 (Tomadas)
Folha 03
Setembro/2024

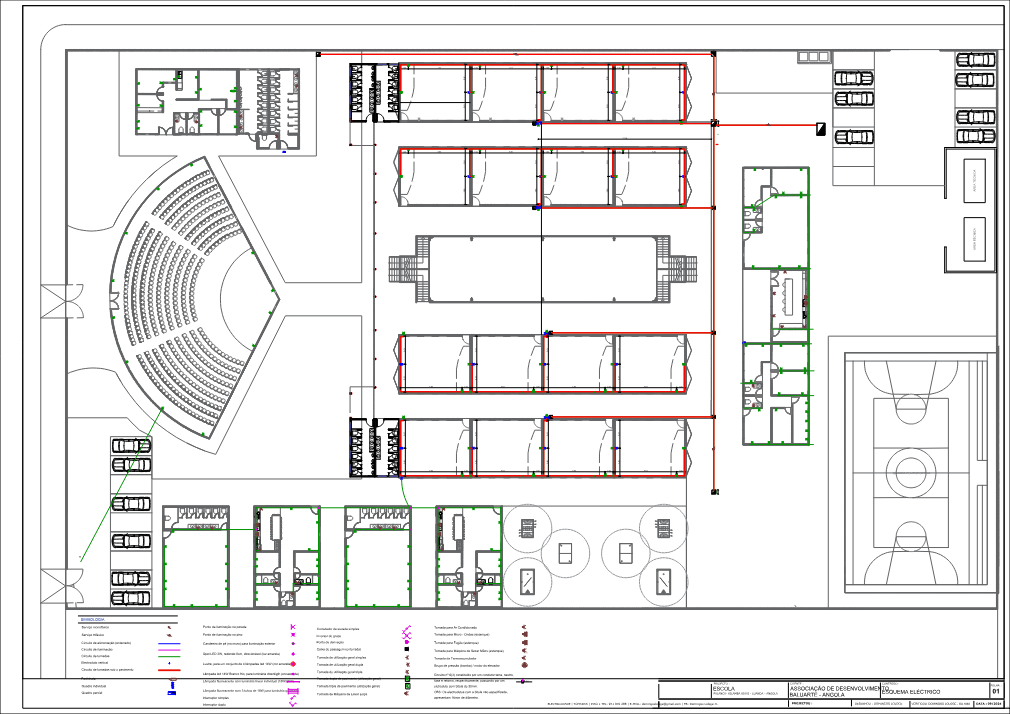

Planta Elétrica 02 (Iluminação)

Apresenta circuitos de iluminação, simbologia e posicionamento técnico dos pontos.

  • - Simbologia técnica completa
  • - Circuitos de iluminação por ambiente
  • - Critérios técnicos de instalação
Miniatura da Planta Elétrica 02 (Iluminação)

Documentos técnicos de referência: projeto executivo em AutoCAD (exportado em abril/2026, conteúdo-base de setembro/2024).

Governança contratual

Regras, Prazos e Responsabilidades

Resumo executivo das cláusulas-chave do contrato assinado para garantir clareza sobre obrigações, prazos, riscos e mecanismos de controle.

Objeto do contrato

Empreitada da construção da Escola Baluarte

Inclui zona exterior, área administrativa, salas de aula e quadra poliesportiva, conforme orçamento e especificações técnicas.

Prazo contratual

18 meses

Contados a partir do pagamento da primeira prestação, com preparação inicial de 5 dias úteis.

Valor completo da obra

US$ 1.607.010

Kz 1.467.200.000,00 pela cotação de US$ 1,00 = Kz 913. Valor da 1ª fase: US$ 648.964.

Penalização por atraso

0,1% ao dia

Aplicável sobre o valor do contrato, limitada a 5% em caso de atraso injustificado da contratada.

Cláusulas-chave

  • - Garantia de 3 anos para defeitos em equipamentos afetos a obra.
  • - Garantia de 5 anos para defeitos em elementos construtivos não estruturais e instalações técnicas.
  • - Recepção provisória com vistoria técnica e prazo de 30 dias para manifestação formal.
  • - Recepção definitiva emitida em até 15 dias após o término do período de garantia.
  • - Riscos da obra correm por conta da contratada até a entrega à contratante.
  • - Força maior pode suspender efeitos; persistindo por 45 dias, qualquer parte pode rescindir.
  • - Litígios não resolvidos por acordo serão dirimidos no Tribunal da Comarca de Luanda.

Notas de transparência

  • - Partes: Associação de Desenvolvimento Socio Educativo Baluarte (Contratante) e Forte Manutenção, Construção e Projectos Lda. (Contratada).
  • - Data de assinatura: 13 de novembro de 2025, em Luanda.
  • - O contrato prevê adendas para alterações de quantidades e serviços.
  • - No enquadramento inicial, a atividade da contratada é descrita sem incluir colocação ou fabricação de portas e janelas.

Esta seção é um resumo executivo para transparência pública. Em caso de divergência, prevalece o contrato assinado e suas adendas formais.

Transparência técnica e financeira

Resumo Geral do Projeto

Visão executiva para patrocinadores, doadores e investidores, com base nos documentos e contratos disponibilizados.

Indicadores consolidados por base documental
Ver mais

Valor total do projeto

US$ 1,607,009.86

Kz 1.467.200.000,00

Valor da 1ª fase

US$ 648,963.81

Kz 592.503.961,00

Recursos captados

US$ 254,108.43

Kz 232.001.000,00

Execução física (1ª fase)

31,2%

Etapas concluídas: 1 de 5

Leitura executiva para decisão

Recursos captados representam 39,2% do valor previsto para a 1ª fase.

Em relação ao projeto completo, a captação atual representa 15,8%.

A base financeira desta seção utiliza a cotação contratual de US$ 1,00 = Kz 913.

Escopo documental considerado

Os indicadores globais consolidam contrato principal, revisões orçamentárias por setor e visão geral de captação.

Apresentamos nesta seção uma leitura executiva dos principais números para acompanhamento transparente do projeto.

Para análise detalhada, as planilhas e PDFs de origem estão disponíveis no botão "Ver mais".

Quadra Poliesportiva

Concretagem • Pintura acrílica • Alambrado • Iluminação

US$ 112,020.02

Kz 102.274.278,04

US$ 112,020.02

Kz 102.274.278,04

ORC-01-25-046-QUADRA

Zona Exterior

Contrapiso • Escadas • Hidráulica • Elétrica • Portões • Pintura

US$ 160,022.79

Kz 146.100.804,49

US$ 160,022.79

Kz 146.100.804,49

ORC-01-25-046-EXTERIOR

Área Administrativa

Banheiros • Direção • Coordenação • Cozinha • Sala de reunião

US$ 168,661.74

Kz 153.988.165,55

US$ 191,233.01

Kz 174.595.735,55

ORC-01-25-046-ADMINISTRATIVO

Salas de Aula

16 salas + banheiros FEM e MAS • Laje • Cobertura • Hidráulica • Elétrica

US$ 560,348.45

Kz 511.598.138,84

US$ 564,662.99

Kz 515.537.313,16

ORC-01-25-046-SALAS-REV01

Critério financeiro da seção

USD em destaque e Kz como referência secundária.

Conversão contratual aplicada: US$ 1,00 = Kz 913.

Resumo atualizado com base documental
Diário semanal

Atualização da Semana

Resumo objetivo da evolução da obra, com acesso rápido aos registros fotográficos.

Registro semanal da obra
Visão geral do projetoReferência documental enviada

Resumo documental da obra

A visão geral informa progresso geral de 18%, com 1 de 5 etapas concluídas da 1ª fase, que tem previsão de Dez/2025 a Jun/2027, com destaque para alvenaria das salas.

Registro fotográfico

Galeria da Obra

Documentação visual das fases da construção. Novas fotos são publicadas periodicamente.

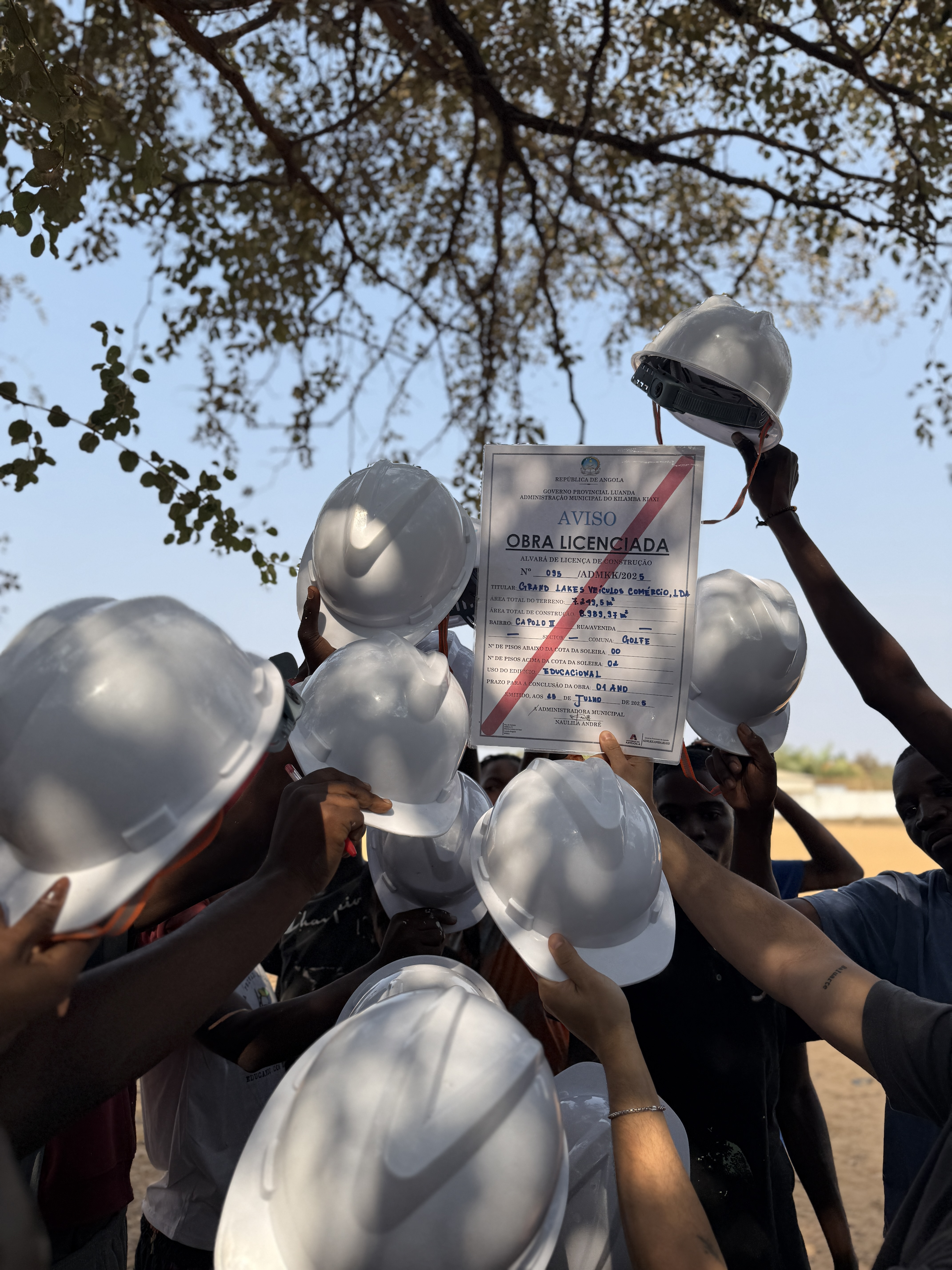

Início da obra

Ver maisAbrir pasta no Drive

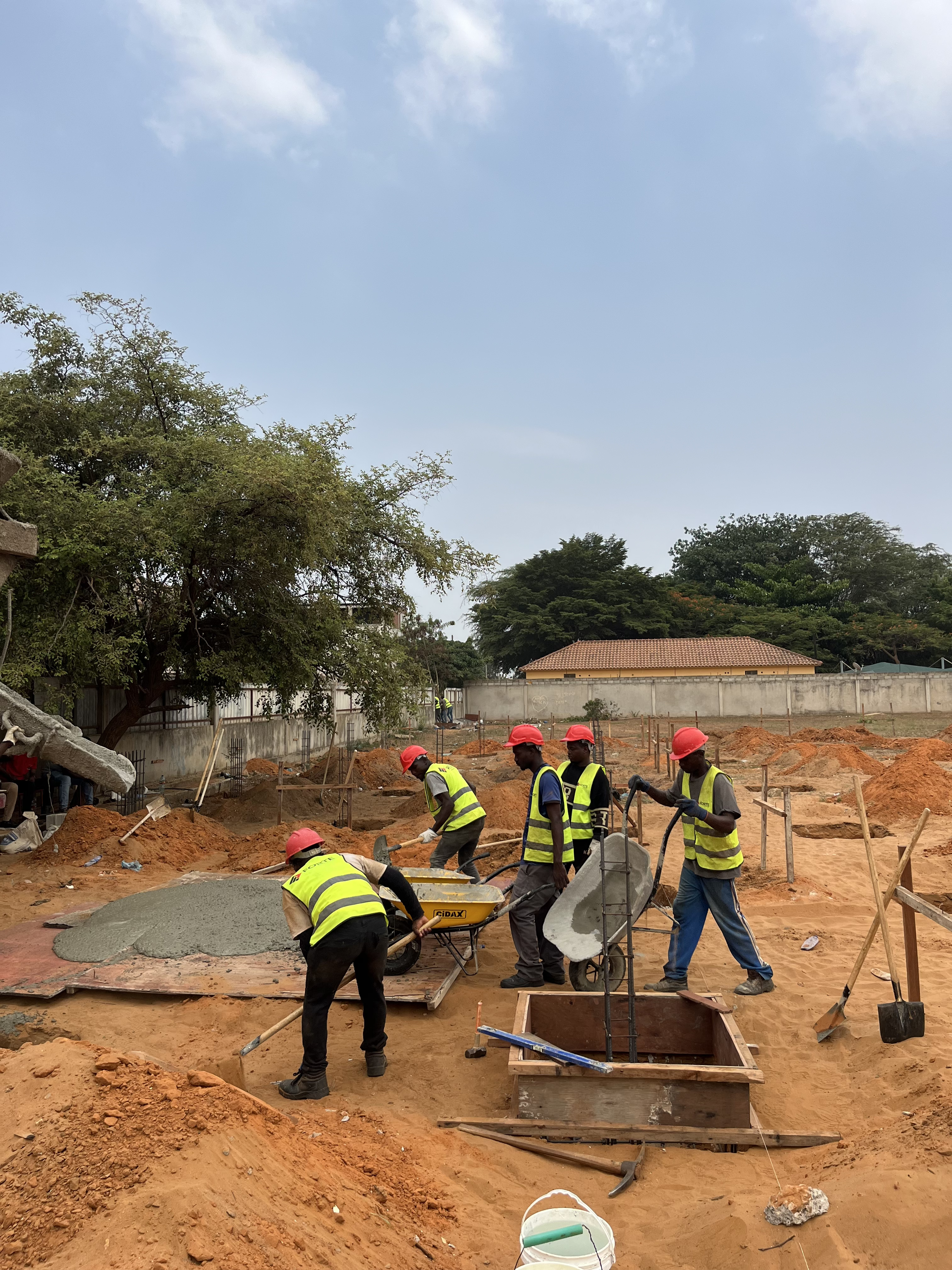

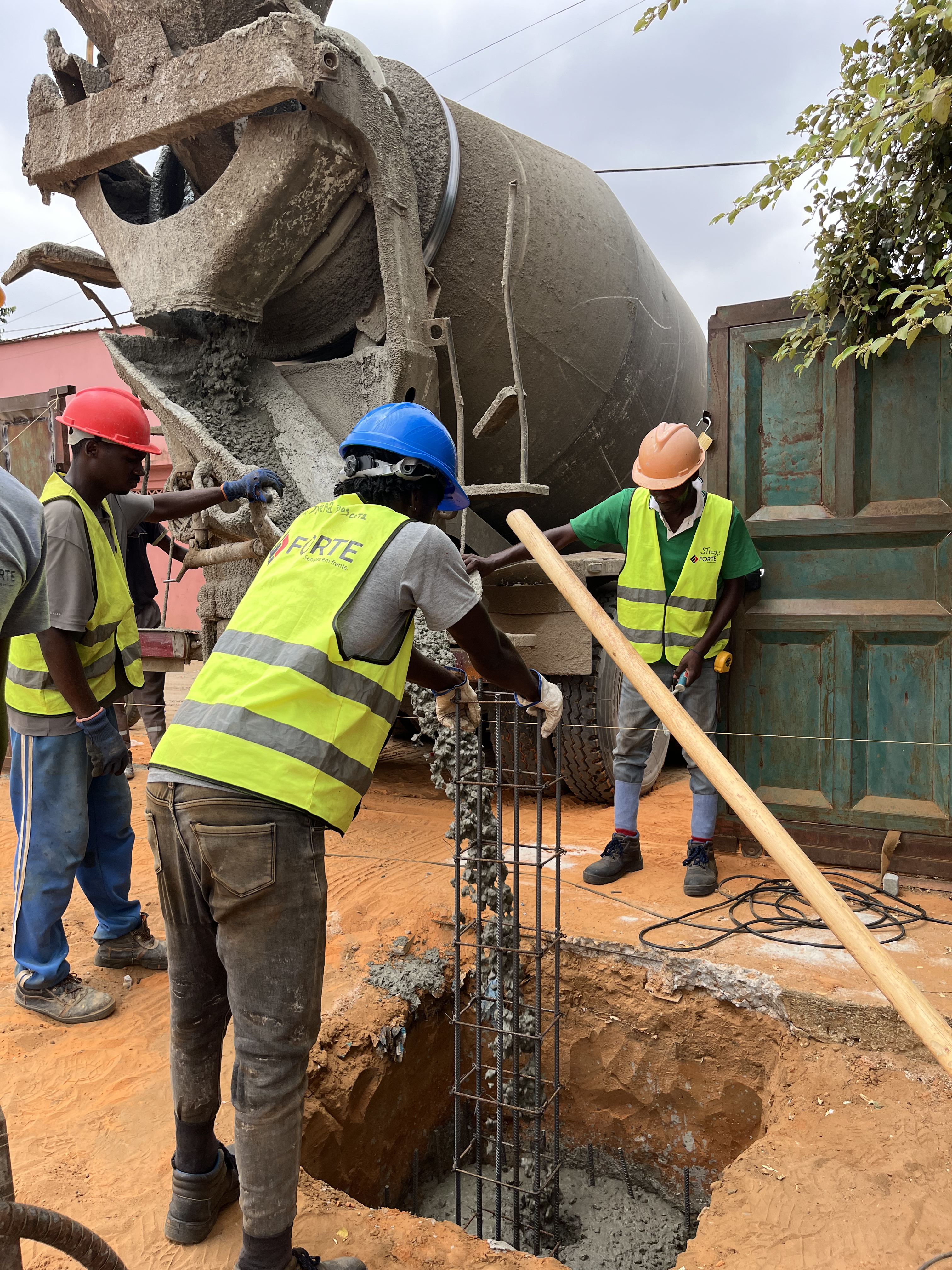

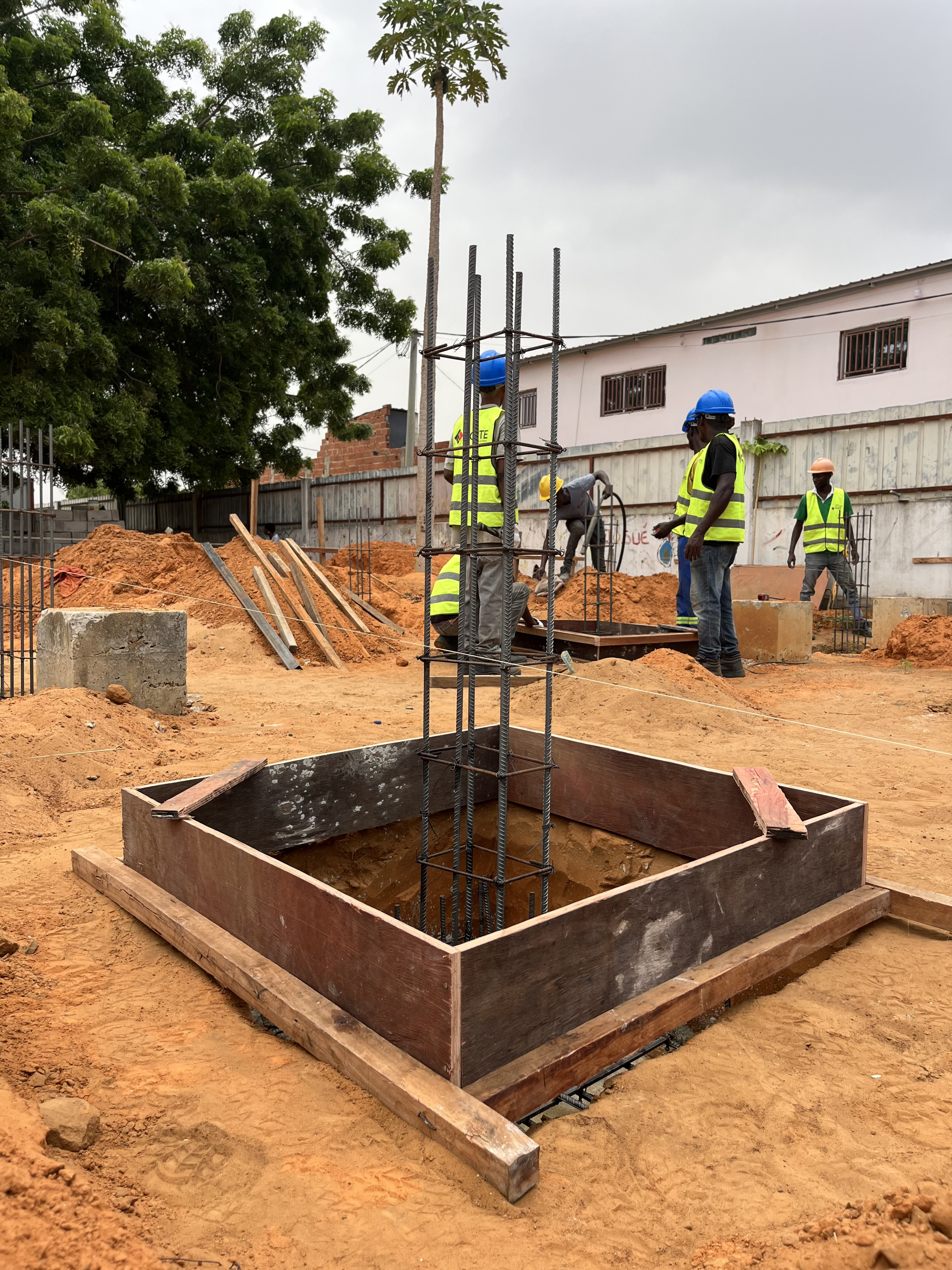

Base

Ver maisAbrir pasta no Drive

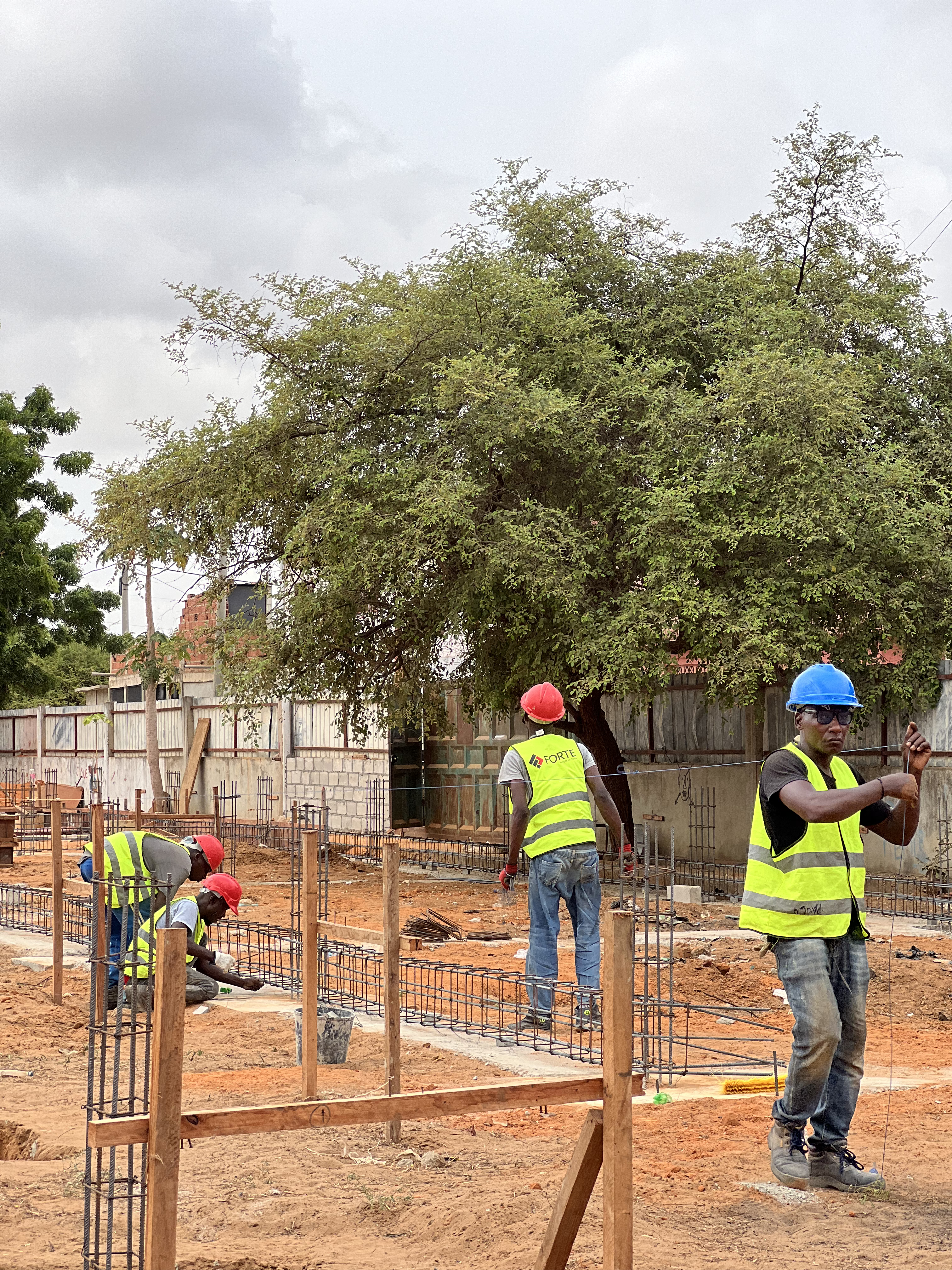

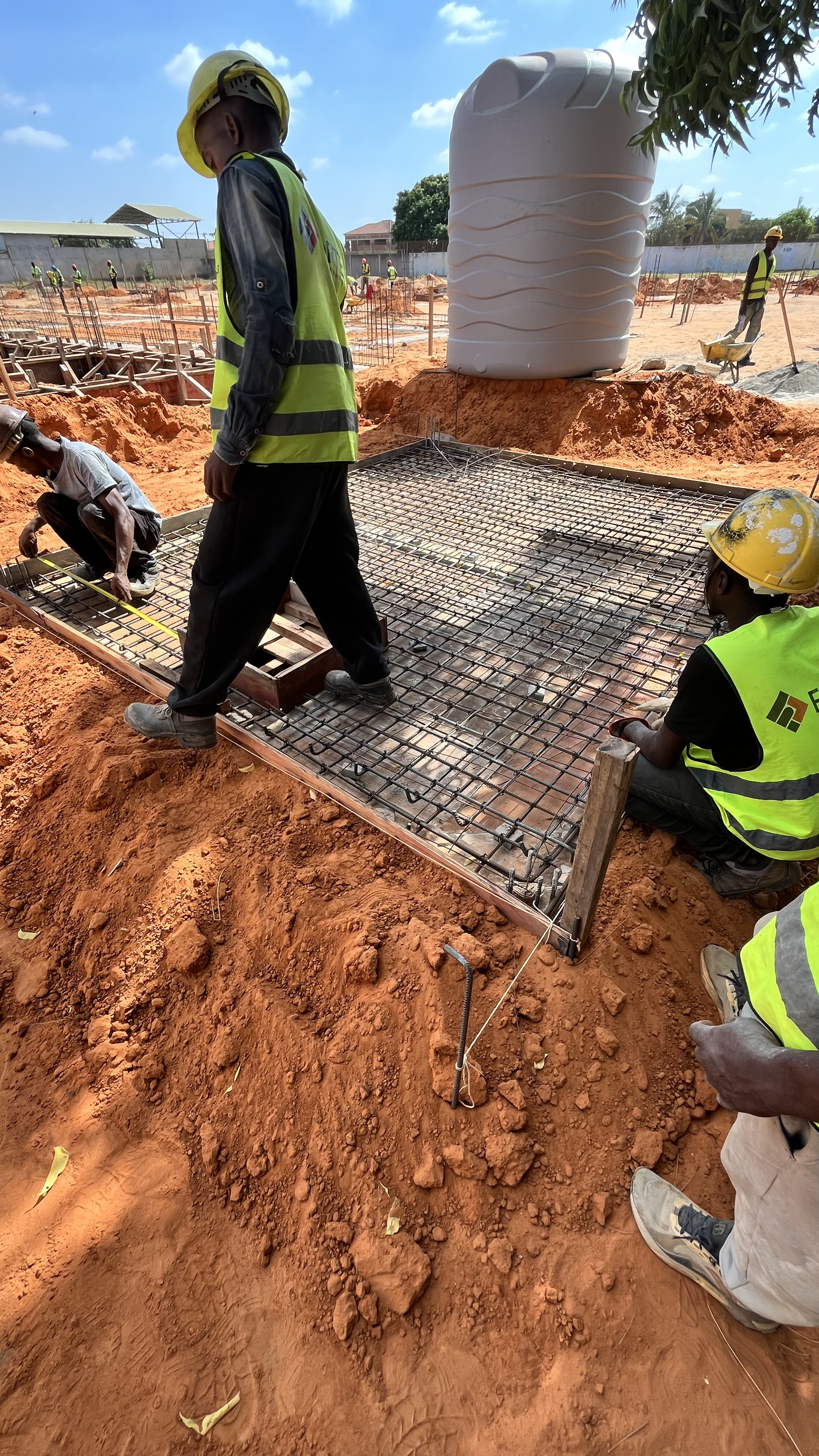

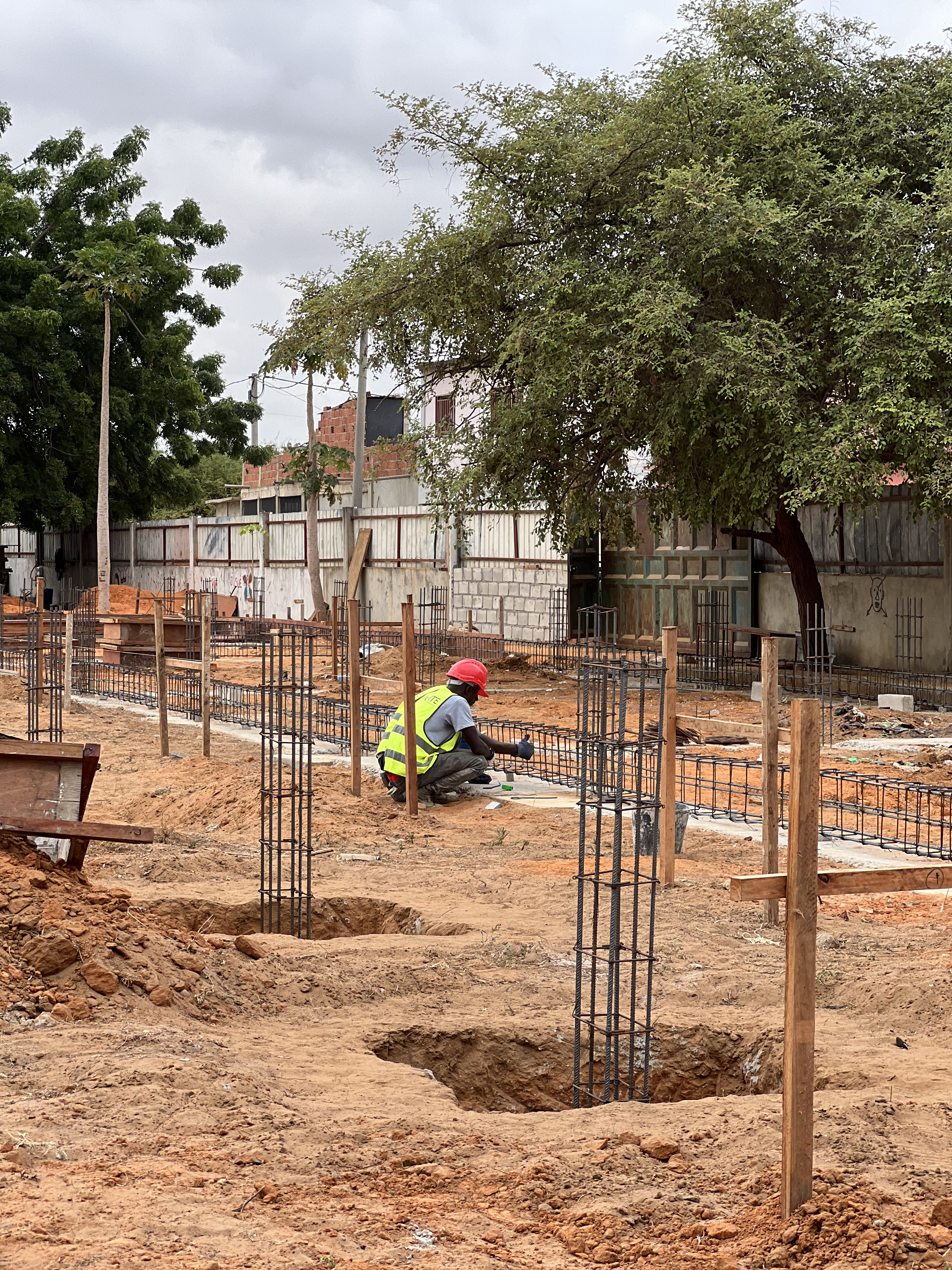

Fundação

Ver maisAbrir pasta no Drive

Projeto

Ver maisAbrir pasta no Drive
Faça parte desta história

Sua doação constrói futuros reais

Cada contribuição apoia diretamente a construção da nova escola em Angola. O acompanhamento da execução é público e contínuo.

Quero doar agora
Canal oficial de doação do Instituto Baluarte
